Как вывести СТМ на рынок СНГ за 11 недель: гайд по OEM-витринам для напитков 2026

24 июля, 2026

Можно ли запустить собственную торговую марку холодильного оборудования в Казахстане за 11 недель, не строя завод и не вкладываясь в новую платформу? Да: OEM стеклянные витрины для напитков позволяют пройти путь от запроса КП до первой партии из 48 шкафов за один квартал, если покупатель заранее фиксирует климатический класс, R-290, маркировку EAC, языки интерфейса и график T/T 30/70.

Именно в деталях чаще всего теряется время. Каталожная фотография ничего не говорит о комплекте документов для таможни, стойкости печати, температуре в торговом зале или маршруте через Alashankou и Dostyk. Один пропущенный пункт способен задержать контейнер дольше, чем изготовление образца.

В этом руководстве собран рабочий порядок для владельцев брендов, закупщиков и дистрибьюторов из Казахстана, Узбекистана, Кыргызстана, Таджикистана, Туркменистана, России, Беларуси и стран GCC. Вы узнаете, чем OEM отличается от ODM и СТМ, как рассчитывать минимальную партию, какие документы проверять для ЕАЭС, как согласовать эталонный образец и что включить в запрос КП. Методологическую основу дополняет наш большой гайд по OEM/ODM в коммерческом холоде.

Ключевые выводы

  • Для готовой платформы с R-290, двумя языками интерфейса и одной моделью реалистичный цикл составляет 11 недель: до 9 дней на образец, 28 дней на партию около 48 единиц и 18 дней на железнодорожное плечо Zibo–Almaty.
  • CE и EN 60335-2-89:2022 не заменяют EAC: для ввоза в Казахстан, Россию, Беларусь, Армению и Кыргызстан требуется подтверждение соответствия применимым ТР ТС / ТР ЕАЭС и знак EAC.
  • Минимальная партия зависит от числа SKU, глубины переделки, упаковки, хладагента и сертификатов. Её следует получать как часть запроса КП, а не брать из общей карточки товара.
  • Базовый платёжный ритм для первой партии обычно выглядит как T/T 30% после утверждения эталонного образца и 70% после финального контроля до отгрузки.
  • R-290 имеет GWP 3, но относится к классу A3, то есть является горючим хладагентом. Массу заправки, вентиляцию, маркировку и применимую редакцию стандарта нужно согласовать до оплаты образца.

1. Почему стеклянная холодильная витрина выгодна бренду в 2026 году

Холодильный шкаф для напитков занимает редкое место между оборудованием и рекламным носителем. Он охлаждает продукт, одновременно удерживает логотип в поле зрения покупателя и формирует цветовой блок категории. Для дистрибьютора напитков это не просто основное средство: каждый установленный шкаф становится точкой присутствия бренда на годы.

В 2026 году спрос поддерживают три практических фактора. Первый связан с переходом от HFC к хладагентам с низким потенциалом глобального потепления. Китайские линии перестраиваются под R-290 и R-600a; контекст этого перехода подробно описан в материале о прекращении выпуска холодильного оборудования на HFC в Китае.

Второй фактор состоит в масштабе обновления торгового оборудования. По разным методикам оценки мировой рынок коммерческого холодильного оборудования находится в широком диапазоне, а на Азиатско-Тихоокеанский регион приходится примерно 30–45% развернутых единиц. Разброс объясняется тем, включают ли исследователи сервис, компоненты, витрины и крупные системы. Сопоставление оценок приведено в обзоре мирового рынка коммерческого холода.

Третий фактор локальный. В Центральной Азии растёт число магазинов у дома, супермаркетов и сетевых точек питания, а покупатели оборудования хотят быстрее открывать новые локации. Собственная торговая марка даёт им контроль над внешним видом, комплектацией, запасными частями и повторным заказом. В GCC к тем же задачам добавляются жара, требования SABER и арабская маркировка. Практические критерии для этого региона собраны в руководстве по закупке коммерческого холодильного оборудования на Ближнем Востоке.

Где витрина приносит измеримую пользу

Стеклянная дверь нужна там, где товар должен оставаться видимым при закрытом охлаждаемом объёме. Типичные каналы: магазин у дома, супермаркет, кафе, ресторан, гостиничный бар, автозаправочная станция и фирменная точка напитков. Одно-, двух- или трёхдверный шкаф можно подобрать под ширину прохода, оборот категории и частоту пополнения.

Для закупщика полезнее считать не только цену шкафа, но и стоимость одного охлаждаемого фронта. В расчёт входят вместимость, число фейсингов, энергопотребление, срок гарантии, доступность расходников и стоимость доставки до склада. Дешёвая модель с запотевающим стеклом и слабым светом может стоить меньше на счёте, но хуже показывать товар и чаще требовать выезда сервисной бригады.

Проверка категории начинается с четырёх вопросов:

  • продаётся ли охлаждённый напиток прямо из шкафа;
  • важна ли видимость упаковки до открытия двери;
  • требуется ли единый дизайн в нескольких торговых точках;
  • можно ли обслуживать модель через местного партнёра.

Если ответы положительные, витрина холодильная со стеклянной дверью подходит для СТМ. Если задача относится к другому типу оборудования, не следует притягивать эту конструкцию к неподходящему сценарию. В настоящем руководстве рассматриваются только шкафы и витрины для демонстрации охлаждённых напитков.

Что изменилось для покупателей из Центральной Азии

Казахстан и Кыргызстан входят в ЕАЭС, поэтому импортёр работает с применимыми техническими регламентами, знаком EAC и общими таможенными правилами союза. Россия, Беларусь и Армения находятся в том же контуре. Узбекистан, Таджикистан и Туркменистан в ЕАЭС не входят: там действуют национальные процедуры, хотя русскоязычный комплект документов и отчёт EN часто помогают технической оценке.

Это различие критично для расчёта landed cost. Внутри ЕАЭС применяется единый таможенный тариф в отношении ввоза из третьих стран, но ставка зависит от кода ТН ВЭД ЕАЭС и характеристик товара. После выпуска в свободное обращение товар может перемещаться внутри союза по его правилам. Для поставки в Tashkent или Dushanbe нельзя автоматически использовать ту же схему, что для Almaty: импортёр должен подтвердить национальную сертификацию, налоговый режим и код товара со своим брокером.

Практический CTA. Хотите увидеть, как эти решения работают не на презентации, а в сети магазинов? Изучите кейс поставки 48 витрин в Almaty за 11 недель с результатом +28% к GMV категории и сроком окупаемости 18 месяцев.

Branded three-door glass door merchandiser in a Central Asian convenience store with Pantone-matched back panels.

2. OEM, ODM или СТМ: какую модель сотрудничества выбрать

На переговорах эти термины нередко смешивают, хотя они означают разный объём ответственности. OEM-производитель выпускает изделие по согласованной спецификации покупателя. При полном OEM заказчик приносит конструктивные требования, чертежи или уникальные узлы, а завод-изготовитель отвечает за технологичность и производство.

ODM начинается с готовой заводской платформы. Покупатель меняет фасад, цвет, свет, полки, контроллер, дверь, упаковку или отдельные функции, но не создаёт шкаф с нуля. Для первой линейки в Центральной Азии именно ODM часто даёт лучший баланс между скоростью и отличием от каталожного товара.

СТМ в узком смысле означает нанесение бренда на готовую конфигурацию. Меняется логотип, этикетка, паспорт, гарантийный талон и коробка; холодильный контур остаётся каталожным. Это наиболее быстрый способ проверить канал сбыта и не оплачивать новую оснастку.

КритерийПолный OEMODM на готовой платформеСТМ каталожной модели
Кто задаёт конструкциюПокупательЗавод, покупатель меняет часть решенийЗавод
Инженерные расходыСамые высокиеУмеренныеМинимальные
Подготовка до образца6–12 недель при новой конструкцииОбычно 2–4 неделиОбычно 1–2 недели
Минимальная партияРассчитывается по проекту, часто вышеРассчитывается по набору измененийОбычно ниже для одного SKU
Срок до первой партии12–20 недель8–12 недель6–10 недель
ЭксклюзивностьВозможна по рынку и конструкцииОбычно только по оформлениюКак правило, отсутствует
Для кого подходитБренд с инженерами и прогнозом объёмаДистрибьютор с брендбуком и целевым SKUКомпания, проверяющая спрос

Быстрый выбор по уровню готовности

Есть CAD, расчёт теплопритоков, перечень компонентов и годовой прогноз? Запрашивайте полный OEM. Есть референс, Pantone, желаемая вместимость и требования EAC, но нет собственной инженерной команды? Начинайте с ODM. Есть канал продаж, но нет уверенности в объёме? Закажите тестовую СТМ на одной каталожной модели.

Не стоит покупать полный OEM ради одной декоративной детали. Новая ручка, иной контроллер или фирменная панель обычно укладываются в ODM. И наоборот, нельзя выдавать СТМ за эксклюзивный продукт, если та же платформа доступна другим импортёрам. В договоре следует разделить права на заводскую платформу, графические материалы заказчика и оплачиваемую оснастку.

Как формируется минимальная партия

Минимальная партия, или минимальный объём заказа, не является универсальной цифрой. Для одного SKU с наклейкой она зависит прежде всего от загрузки линии и упаковки. Для нескольких цветов появляются отдельные тиражи печати. При смене компрессора, испарителя или двери добавляются партии компонентов поставщиков.

На МинПарт влияют:

  • количество SKU и распределение единиц между ними;
  • уникальные металлические и пластиковые детали;
  • тип хладагента и масса заправки;
  • языки панели управления, таблички и инструкции;
  • требования CE, EAC, SASO или SABER;
  • индивидуальная коробка, обрешётка и паллетирование;
  • прогноз повторных заказов.

Попросите завод показать две цены: для минимально допустимого тиража и для полного контейнера. Затем сравните FOB Циндао, железнодорожную ставку и стоимость единицы после таможни. Иногда партия 48 шкафов дешевле партии 30 не из-за скидки завода, а из-за лучшего использования объёма контейнера и фиксированных расходов на документы.

Что зафиксировать в договоре

В приложении к договору должны находиться подписанная спецификация, чертёж, перечень отклонений от каталога, цветовые эталоны, языки, электрические параметры и список документов. Отдельно указываются права на логотип, пресс-формы, файлы печати и фотографии продукции.

Гарантия 12 месяцев должна иметь понятную точку отсчёта: дату отгрузки, прибытия или ввода в эксплуатацию. Для международной поставки разумно согласовать запас критичных компонентов, удалённую диагностику и порядок компенсации подтверждённого дефекта. Формулировка «гарантия есть» без процедуры мало помогает сервисной службе в Bishkek или Minsk.

Более широкий разбор моделей сотрудничества, прав на конструкцию и проверки поставщика дан в полном руководстве по OEM/ODM для брендов СТМ.

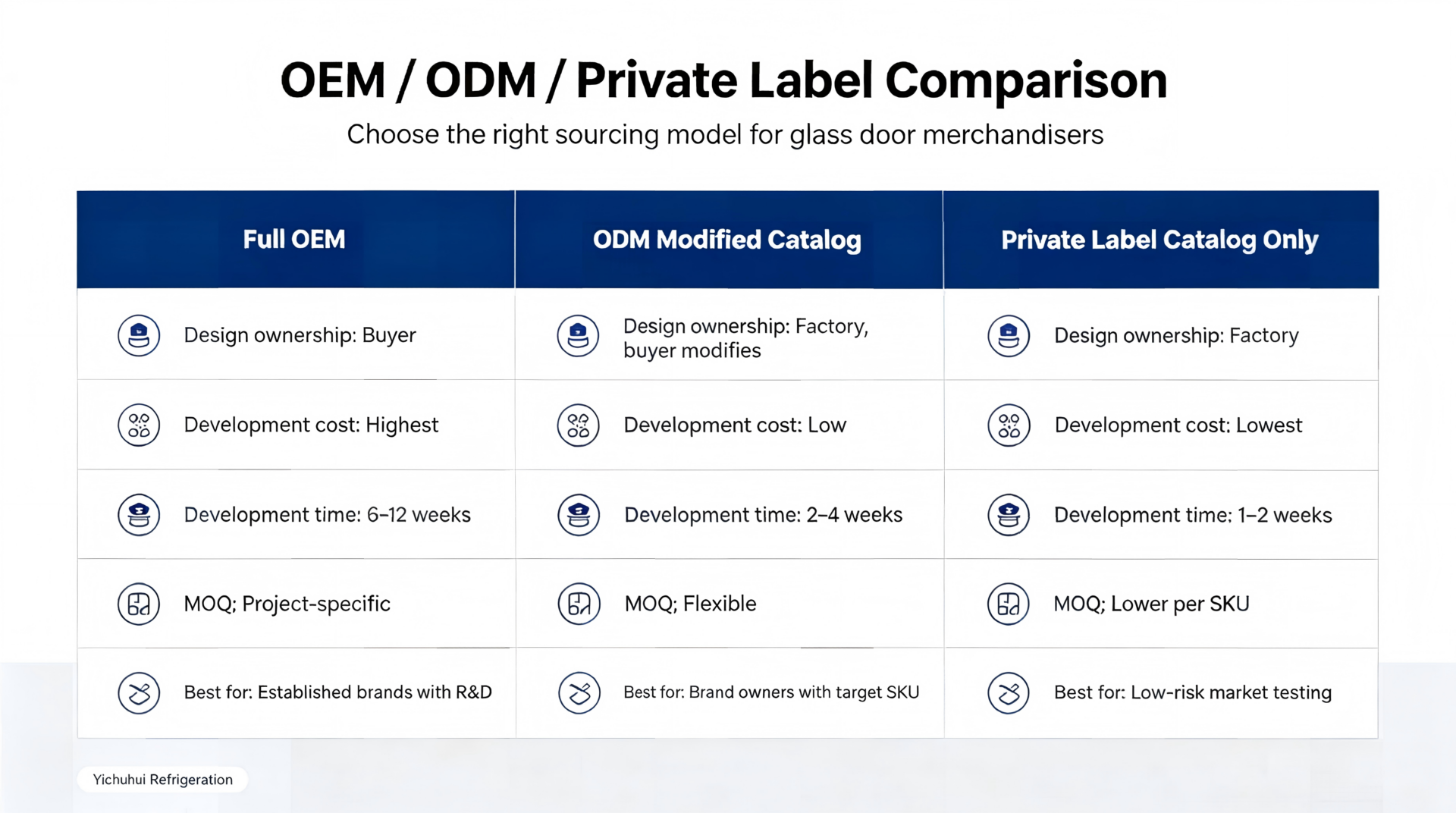

OEM/ODM/private label comparison

3. Путь от образца до контейнера за 15 шагов

Проект на готовой платформе можно уложить в 11 недель, если инженерная работа, документы и логистика идут параллельно. Ниже приведён ориентир для одной трёхдверной модели, 48 единиц, R-290, 220 В / 50 Гц и двуязычного интерфейса. Это планирование, а не безусловное обещание: новый инструмент, несколько SKU и лабораторные испытания меняют срок изготовления.

ЭтапОтветственныйОриентирРезультат
1Отправка запроса КППокупательДень 0Заполненные 12 полей и вложения
2Уточнение конфигурацииОбе стороныДни 1–2Единая спецификация
3Оплата стоимости образца T/TПокупательДни 2–3Банковское подтверждение
4Выпуск инженерного чертежаЗаводДни 3–5CAD, BOM, схема контура
5Сборка тестового образцаЗаводДни 5–8Готовый шкаф
6Контроль, фото и видеоЗаводДень 8Протокол проверки
7Упаковка и авиадоставкаЗавод и перевозчикДни 8–9AWB и упаковочный лист
8Получение образцаПокупательДни 9–11Шкаф на площадке
9Испытание и утверждениеПокупательДни 11–14Подписанный эталонный образец
10Аванс 30% T/TПокупательДни 14–15Старт серийного заказа
11Серийное изготовлениеЗаводДни 15–43Партия около 48 единиц
12Финальный QC и выдержкаЗаводДни 43–45Комплект протоколов
13Экспортная упаковка и погрузкаЗаводДни 45–47Инвойс, packing list, транспортный документ
14Железная дорога или мореПеревозчикДни 47–65Поставка в пункт назначения
15Приёмка и ввод в работуПокупательДни 65–77Работающие витрины

Ритм оплаты T/T 30/70

Для первой серийной партии стандартной отправной точкой служит T/T 30/70. Покупатель вносит 30% после утверждения контрольного образца и спецификации. Завод закупает выделенные компоненты и ставит заказ в производственный план. Оставшиеся 70% перечисляются после финального контроля, фотоотчёта и, при необходимости, инспекции третьей стороны, но до выпуска товара.

Стоимость образца обычно оплачивается отдельно и полностью до сборки. В договоре можно предусмотреть зачёт этой суммы в серийном заказе после достижения согласованного объёма. Не оставляйте условие на устном уровне: укажите сумму, порог, валюту, дату зачёта и банковские комиссии.

Покупателю полезно связать платежи с документами:

  1. стоимость образца против счёта и утверждённого листа параметров;
  2. 30% против подписанного эталонного образца, спецификации и графика;
  3. 70% против итогового QC, упаковочного листа, фото серийных номеров и проекта отгрузочных документов.

Аккредитив может использоваться для более крупных заказов, но у нового проекта он добавляет банковские сроки и расходы. Условия обсуждаются до заказа, а не после готовности партии. Любая смена банковских реквизитов должна подтверждаться по независимому каналу, например через ранее известный номер и корпоративную почту.

Где обычно возникает задержка

Самый частый источник срыва не сборочный конвейер, а позднее согласование материалов. Если русская инструкция, макет знака EAC и перевод шильдика поступают на шестой неделе, упаковка не может закрыться вовремя. Если документы запускаются одновременно с образцом, производство и подтверждение соответствия идут по одной временной оси.

Изменение после утверждения эталонного образца оформляется как change order. В нём фиксируются цена, число переделываемых единиц и новый срок. Даже небольшая смена оттенка может потребовать повторной печати всей партии панелей. Поэтому цвет, логотип, шрифт, расположение этикетки и маркировку лучше проверять на физическом образце.

Условный сценарий Павла из Tashkent

Представим Павла, закупщика сети из 60 торговых точек. В понедельник он отправляет заводу только фотографию и вопрос о цене. Через пять дней получает предложение, но обнаруживает, что расчёт сделан без русской инструкции, национальных документов Узбекистана и доставки до Tashkent. После трёх писем цена меняется, а свободное окно линии закрывается.

Во второй попытке Павел прикладывает 12 полей, код цвета, параметры 220 В / 50 Гц, список документов и целевую дату. Завод возвращает сопоставимое КП за 48 часов, а брокер проверяет код и требования до оплаты образца. Это учебный сценарий, но результат показывает причинную связь: заполненный запрос сокращает переписку и позволяет резервировать срок изготовления на основании фактов.

CTA для закупщика. Если ваш запрос уже почти готов, отправьте его на [email protected] или запросите в Telegram PDF-шаблон. Менеджер сверит конфигурацию, EAC или национальный пакет и маршрут до расчёта цены.

Sample to Container: The 15-Step OEM Timeline

4. EAC, CE, SABER и документы для трёх регионов

Сертификат нельзя выбирать по логотипу на старом каталоге. Требования определяются страной ввоза, кодом ТН ВЭД, назначением, напряжением, конструкцией и схемой подтверждения. До заказа импортёр должен согласовать классификацию с брокером и аккредитованным органом, а OEM-поставщик обязан передать технические материалы по конкретной модели.

ЕАЭС: Казахстан, Россия, Беларусь, Армения, Кыргызстан

Знак EAC показывает, что продукция прошла применимую процедуру соответствия техническим регламентам ЕАЭС или прежним ТР ТС. Для электрической холодильной витрины орган оценивает набор регламентов по её характеристикам. В проекте могут проверяться TR TS 004/2011 по низковольтному оборудованию, требования электромагнитной совместимости и, в зависимости от классификации, TR TS 010/2011. Точный перечень подтверждает орган по сертификации, а не продавец по аналогии с другой моделью.

Ключевое различие формулируется просто: EN 60335-2-89:2022 является стандартом испытаний безопасности коммерческих холодильных приборов, а EAC является обязательной системой допуска и маркировки на рынке ЕАЭС. Отчёт по EN или IEC может войти в доказательную базу, но сам знак CE не открывает импорт в Казахстан или Россию.

Для файла обычно запрашивают:

  • описание изделия, модельный ряд и фотографии;
  • электрическую схему и перечень основных компонентов;
  • протоколы испытаний применимой редакции IEC или EN;
  • паспорт безопасности R-290 и данные о массе заправки;
  • руководство и паспорт на русском языке;
  • макет шильдика с изготовителем, страной происхождения и знаком EAC;
  • договор уполномоченного лица, если схема этого требует;
  • образец или доступ к партии для идентификации.

Срок действия и форма документа зависят от схемы: разовая партия и серийный выпуск оформляются по-разному. Проверяйте номер в официальном реестре, область моделей, заявителя и дату. Чужой сертификат с похожим названием шкафа не становится действительным только потому, что компрессор совпадает.

Единый таможенный тариф и движение внутри союза

Для импорта из Китая в ЕАЭС применяется единый таможенный тариф. Ставку определяют по коду ТН ВЭД ЕАЭС и описанию товара. К пошлине могут добавляться НДС, сборы, услуги терминала, хранение и брокерское оформление. Базис Инкотермс влияет на то, где заканчивается ответственность продавца, но не отменяет обязательства импортёра.

При расчёте сравните как минимум FOB Циндао, железнодорожную поставку до Almaty и CIF выбранный порт, если используется море. Для России может оказаться рациональным морское, железнодорожное или комбинированное плечо. Для Казахстана часто рассматривают маршрут через Alashankou и Dostyk. Документы должны одинаково описывать модель, количество, массу, стоимость и страну происхождения.

Узбекистан, Таджикистан и Туркменистан не подпадают под единый таможенный тариф ЕАЭС. EAC может быть полезным подтверждающим материалом, но не заменяет национальные разрешения. Перед оплатой покупатель получает письменный список у местного брокера и органа оценки соответствия.

CE и стандарт EN 60335-2-89:2022

CE относится к выводу товара на рынок Европейской экономической зоны и основывается на применимых директивах или регламентах. Для покупателя вне ЕС файл CE полезен как структурированный набор технических доказательств, но правовой эффект зависит от страны назначения.

В отчёте проверяйте не только первую страницу. Название изготовителя, адрес площадки, модель, фотографии, напряжение, тип хладагента и редакция стандарта должны соответствовать заказываемому шкафу. Изменение платформы, заряда R-290 или электрической части может потребовать оценки лаборатории. Нельзя автоматически распространять отчёт одной однодверной модели на трёхдверную витрину с иным контуром.

GCC: SASO, SABER и G-Mark

Для Саудовской Аравии импортёр регистрирует регулируемую продукцию через SABER. В зависимости от категории требуются сертификат продукции и сертификат соответствия партии. SASO задаёт нормативную рамку, а одобренный орган проводит оценку. Маркировка энергоэффективности и регистрация могут идти отдельным процессом.

Для UAE, Kuwait, Qatar, Bahrain и Oman действуют общие и национальные требования. G-Mark применим к определённым категориям низковольтного оборудования, но его область нельзя предполагать по одному названию товара. До заказа следует проверить местную схему, арабскую маркировку, вилку, энергоэтикетку и требования импортёра.

Покупателю GCC важно запросить климатический класс, испытание при высокой температуре и контроль конденсации на стекле. Класс 4 с режимом 32 °C и 55% относительной влажности даёт более подходящую точку проверки для жаркого торгового зала, чем базовый тест при 25 °C. Для особенно тяжёлых условий спецификация может потребовать дополнительного согласования.

Юго-Восточная Азия как параллельный ориентир

В Vietnam, Indonesia, Thailand, Malaysia и Philippines CE часто воспринимают как исходный технический файл, но обязательность определяют национальные правила. Применяются местные стандарты и языки, например SNI, TCVN или TIS. Импортёр проверяет энергоэтикетку, регистрацию и инструкцию на местном языке.

Показательный коммерческий результат из другого климатического пояса описан в кейсе сети супермаркетов Юго-Восточной Азии: переход на китайскую OEM-платформу сократил расходы на оборудование на 45%. Этот процент нельзя переносить в финансовую модель Казахстана без расчёта фрахта, пошлины и сервиса, но сам подход к запросу КП остаётся применимым.

R-290 и класс горючести A3

R-290, то есть пропан, имеет GWP 3 и хорошие термодинамические свойства. При этом по ISO 817 он относится к классу A3, горючему хладагенту. Это не формальность для паспорта. Масса заправки, объём отсека, источники зажигания, вентиляция, сервисные процедуры и предупреждающие знаки должны соответствовать конструкции и применимому стандарту.

Не используйте универсальную цифру допустимого заряда без проверки редакции и конкретной конфигурации. EN 60335-2-89:2022 предусматривает условия, при которых для автономного коммерческого оборудования возможны увеличенные заряды горючего хладагента, но расчёт и защитные меры зависят от системы. OEM-производитель должен показать значение на шильдике, протокол утечки и отчёт по модели.

Технические преимущества и ограничения подробнее разобраны в руководстве по R-290 для коммерческого холодильного оборудования.

Rigorous QC before shipment: glass door merchandiser being tested in factory lab, including temperature test, door seal check and aging test.

5. Брендинг, интерфейс и комплект документов до запуска линии

После подписания эталонного образца любое изменение стоит дороже. Причина проста: логотип связан с печатью, шильдик с сертификатом, инструкция с моделью, а упаковка с маркировкой перевозчика. Поэтому коммерческая и техническая команда должны закрыть бренд-пакет до серийного производства.

Логотип и цветовые эталоны

Передавайте логотип в векторном AI, EPS или PDF, а не только PNG из мессенджера. Для каждого цвета укажите Pantone и желательный предел цветового отклонения. Физический чип точнее экранного образца: два монитора показывают один и тот же файл по-разному.

Согласование полезно разбить на три уровня. Сначала завод присылает цифровой макет с размерами. Затем печатает цветопробу рядом с эталоном. После этого графика появляется на тестовом образце, который покупатель оценивает при выключенном и включённом LED-свете.

Основные поверхности стеклянной витрины:

  • верхняя рекламная панель;
  • стойки и перемычки дверей;
  • внутренняя задняя панель;
  • торцевые стенки;
  • ценникодержатели и полочные полосы;
  • шильдик и гарантийная наклейка;
  • коробка или фанерная обрешётка.

Не следует перегружать стекло непрозрачной печатью. Ценность двери состоит в видимости продукта. Фирменный цвет лучше работает на верхней панели, стойках и фоне, оставляя упаковку напитка главным объектом.

Русский, казахский и другие языки интерфейса

Для Казахстана заранее определите, где нужен русский, где казахский, а где допустимы пиктограммы. Не ограничивайтесь экраном контроллера. В список входят включение, разморозка, температурная уставка, предупреждение о R-290, очистка конденсатора, электробезопасность и гарантийный талон.

Для России и Беларуси основной комплект готовится на русском с обязательными сведениями, предусмотренными применимыми правилами. Для Kyrgyzstan уточняется местная языковая практика импортёра. Для Uzbekistan, Tajikistan и Turkmenistan завод получает от покупателя утверждённый перевод, поскольку национальные требования отличаются.

В GCC интерфейс и предупреждения обычно готовят на арабском и английском. Перевод должен пройти проверку носителем языка до печати. WhatsApp может использоваться некоторыми покупателями региона, но для русскоязычных рынков основной контакт удобнее вести через Telegram и email.

Шильдик как точка контроля

На табличке должны совпасть модель, напряжение, частота, номинальные параметры, климатический класс, хладагент, масса заправки, изготовитель, страна происхождения и обязательные знаки. Один символ расхождения между шильдиком, инвойсом и сертификатом вызывает вопросы при идентификации.

Запрашивайте PDF-макет в масштабе до печати. Сверьте написание юридического лица, адрес, серийный номер и код модели. Если сертификат покрывает семейство, обозначение на табличке должно входить в его область без творческих сокращений.

Что входит в комплект документов

Базовый пакет поставки следует перечислить в спецификации. Обычно он включает коммерческий инвойс, packing list, транспортный документ, сертификат происхождения при необходимости, руководство, паспорт изделия, гарантийный талон, декларацию или сертификат соответствия, протоколы и материалы по R-290.

Для таможни дополнительно могут потребоваться контракт, платёжные документы, перевод технического описания, документы по стоимости перевозки и страхованию. Их формирует импортёр вместе с брокером. Завод отвечает за точность исходных данных и своевременную передачу файлов.

Полезно создать таблицу контроля версий. В ней у каждого файла есть номер, язык, дата утверждения и ответственный. На погрузку отправляется только финальная версия. Это защищает от ситуации, когда в коробку попадает старая инструкция, а в электронном архиве лежит новая.

Условный сценарий Лины из Riyadh

Лина готовит СТМ газированной воды и выбирает 60 шкафов для Саудовской Аравии. На тестовом образце всё подписано только по-английски. Если она оставит перевод на конец проекта, арабская энергоэтикетка и предупреждения могут не совпасть с зарегистрированными материалами SABER.

Лина меняет порядок: ещё до аванса отправляет проверенный арабский текст, импортёр подтверждает макеты, а OEM-поставщик наносит этикетки на образец. До серийной печати команда видит переносы строк и реальный размер шрифта. Это условный пример, не описание клиентского заказа; он показывает, почему языки утверждаются вместе с эталонным образцом.

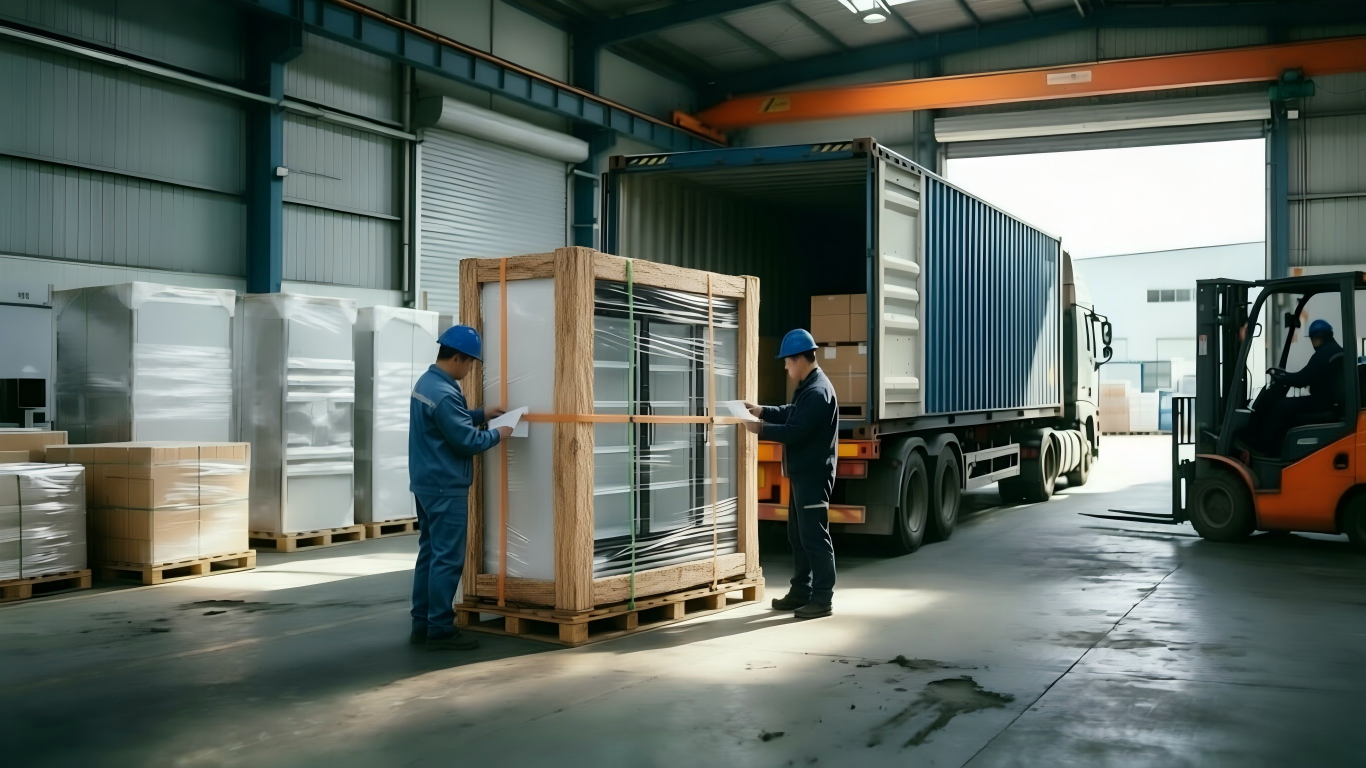

Secure packaging and shipment of glass door merchandisers in factory logistics area, including wooden crate, shipping label and container loading.

6. Что проверять на заводе площадью 30 000 м²

Площадь предприятия сама по себе не гарантирует качество. Покупателю важно увидеть, какие операции выполняются на одной площадке, как разделены проекты и где сохраняются записи. Завод площадью 30 000 м² может параллельно вести несколько заказов, если у каждого есть отдельная спецификация, комплект деталей, цветовая карта и эталонный образец.

Информацию о производственной площадке, опыте и команде Yichuhui можно проверить на странице о компании. Для дистанционного аудита запросите прямую видеосвязь, а не только смонтированный ролик. Попросите пройти путь изделия от листового металла до зоны готовой продукции.

Последовательность производственных операций

Корпус начинается с раскроя и гибки металла. Затем выполняются сварка, подготовка поверхности и окраска. После сборки оболочки шкаф проходит вспенивание теплоизоляции. Геометрия на этом этапе влияет на установку двери, герметичность и внешний вид.

Отдельно собираются стеклянные двери. Для витрины могут применяться двухслойные low-e стеклопакеты, само закрывание, замок и обогреваемая перемычка против конденсата. Конкретная комбинация зависит от климата и бюджета. Формулировка «стекло премиум» не заменяет число стёкол, покрытие и испытание.

Холодильный контур вакуумируют, проверяют на утечку и заправляют. Для R-290 нужна выделенная вентилируемая зона, контроль источников зажигания и откалиброванное оборудование. Масса в журнале должна совпадать с табличкой на конкретной единице.

После монтажа электрики, контроллера, полок и света шкаф запускают. Серийный номер связывается с записью проверки. Финальная выдержка позволяет увидеть отклонение температуры, работу оттайки, шум, конденсацию и ошибки контроллера.

Климатическая камера

Климатическая камера показывает, способен ли шкаф удерживать заданный диапазон при заявленной температуре и влажности. Покупателю нужны фото или видео приборов, график температуры продукта или имитаторов и условия теста. Одна фотография закрытой двери не доказывает результат.

Для проекта в Almaty полезна проверка класса 4, если оборудование работает летом в тёплом торговом зале. Зимняя наружная температура −30 °C не означает, что шкаф тестируют при −30 °C: витрина устанавливается внутри помещения. Однако перевозка, хранение до запуска и холодный старт требуют отдельной инструкции, чтобы компрессор и электроника не включались сразу после мороза без акклиматизации.

Для GCC жаростойкость и борьба с конденсатом ещё важнее. Нужно указать температуру помещения, влажность, частоту открытия дверей и вентиляционные зазоры. Если торговая точка превышает заявленный климатический класс, расчётная производительность уже не гарантируется.

Контрольный образец на линии

Подписанный эталонный образец должен оставаться доступным до конца партии. Оператор сравнивает с ним оттенок, расположение логотипа, тип полки, петлю, ручку и наклейки. Фотографии полезны, но физический образец лучше показывает блеск, текстуру и зазоры.

Форма утверждения содержит перечень допущенных отклонений. Например, покупатель может принять цвет с ΔE ≤ 2, конкретный оттенок LED и расположение логотипа с допуском в миллиметрах. Если параметр нельзя измерить, спор после отгрузки становится почти неизбежным.

Что включить в инспекцию перед отгрузкой

Для первой партии разумно провести проверку всех единиц по ключевым признакам и выборочную функциональную инспекцию. План AQL согласуется отдельно. Покупатель может привлечь третью сторону или получить от завода протокол с видео, серийными номерами и показаниями.

Проверяются:

  • модель, количество и распределение цветов;
  • размеры, полезный объём и комплектация;
  • внешний вид, стекло, уплотнитель и закрывание двери;
  • температура, контроллер, свет и оттайка;
  • напряжение 220 В / 50 Гц и тип вилки;
  • R-290, масса заправки и предупреждения A3;
  • шильдик, EAC или иная целевая маркировка;
  • инструкция, гарантия 12 месяцев и комплект запасных частей;
  • упаковка, защита углов и транспортные метки.

Фотографии должны показывать не одну витринную единицу, а случайно выбранные серийные номера. Для каждой несоответствующей позиции составляется запись: дефект, причина, действие, повторная проверка. Оплата 70% привязывается к закрытию критичных замечаний.

Сервис после прибытия

До заказа запросите список расходников и компонентов: контроллер, вентилятор, LED-драйвер, датчики, петли, уплотнители и реле. Для R-290 сервисный специалист должен иметь соответствующую подготовку и соблюдать правила работы с горючим хладагентом.

Диагностика начинается с кода ошибки, фото таблички, серийного номера, видео работы и измерений. Завод отвечает быстрее, когда данные стандартизированы. Желательно иметь один Telegram-чат для оперативных вопросов и email-цепочку для решений, влияющих на деньги, гарантию или спецификацию.

CTA после проверки производства. До внесения аванса запросите 30-минутный видеотур по линии Yichuhui: зона R-290, климатическая камера, эталонный образец и финальный QC. Отправьте целевую модель через Telegram: @yichuhui_export или по email.

[IMAGE PLACEHOLDER #6 — alt: «Производственная площадка холодильных витрин площадью 30 000 м² в Zibo с линиями сборки и климатической камерой»]

7. Кейс Aigerim: 48 витрин в Almaty за 11 недель

В марте 2023 года Aigerim Tursunbayeva, финансовый директор казахстанского дистрибьютора напитков, направила запрос КП трём китайским OEM-производителям. Сеть работала в 16 магазинах Almaty и Shymkent и планировала вырасти до 52 точек в течение 12 месяцев. Требовалась трёхдверная холодильная витрина для напитков с R-290, классом 4, русским и казахским интерфейсом, а также тремя цветами задней панели.

Это не обобщённый рекламный сюжет. Подробная хронология и показатели приведены в кейсе запуска в Центральной Азии. Здесь нас интересуют решения, которые удержали срок поставки.

Дни 1–14: запрос, образец и аванс

В запросе сразу стояли 220 В / 50 Гц, R-290, климатический класс 4, языки, Pantone и порт назначения. Два поставщика предложили 35 дней на тестовый шкаф. Третий подтвердил 9 дней на платный образец на существующей платформе.

На девятый день образец прибыл авиадоставкой в Almaty. Русские и казахские обозначения уже были нанесены. Первый цвет красной панели показал отклонение ΔE 3,5; после обмена физическими образцами завод довёл его до согласованного ΔE ≤ 2.

На 14-й день Aigerim подписала форму эталонного образца и перечислила 30% T/T. В этот момент были закрыты не только внешний вид и температура, но и шильдик, упаковка, руководство и перечень серийных проверок.

Дни 15–65: партия, QC и железная дорога

Изготовление 48 единиц заняло 28 дней. На 43-й день партия была готова, после чего прошла 24-часовую выдержку и финальную проверку. На 47-й день шкафы погрузили в Zibo и отправили по железной дороге через Alashankou и Dostyk.

Железнодорожное плечо заняло 18 дней. На 65-й день, то есть в пределах 11-й недели проекта, партия прибыла на склад в Almaty после таможенного оформления. Монтаж в пилотных точках начался в ту же неделю.

Коммерческий результат

Первая волна из 48 unit вышла в магазины к августу 2023 года. Сеть продолжила размещение в новых точках и достигла 52 магазинов к маю 2024 года. За 12 месяцев категория напитков показала +28% GMV, а расчётный срок окупаемости оборудования составил 18 месяцев.

Эти показатели относятся к конкретному кейсу, а не обещают такой же результат каждому проекту. GMV зависит от ассортимента, трафика, расположения шкафа, цен и работы персонала. Для закупочной практики важнее другое: срок 11 недель стал возможен благодаря полному запросу, готовой платформе и параллельной работе с документами.

Aigerim сформулировала преимущество коротко:

«Когда мы открыли ящик с первым образцом, обозначения уже были на русском и казахском. Другие поставщики этого не предложили».

Четыре урока для нового проекта

Первый урок: язык нельзя оставлять на серийную партию. На образце видны ошибки перевода, мелкий шрифт и неудачные переносы. Второй: физический Pantone быстрее закрывает спор о цвете, чем переписка со скриншотами.

Третий: 30% перечисляются после подписания эталона, а не после устного «всё подходит». Четвёртый: маршрут и комплект для таможни проверяются до готовности груза. Тогда 28 дней производства не превращаются в ещё месяц хранения.

Для сравнения полезен кейс супермаркетов Юго-Восточной Азии, где экономия на закупке составила 45%. Разные рынки дают разные финансовые результаты, но дисциплина спецификации, образца и QC одинакова.

[IMAGE PLACEHOLDER #7 — alt: «Шесть кадров кейса Aigerim: запрос КП, образец, фирменная панель, погрузка, монтаж и витрина в магазине Almaty»]

8. Шаблон запроса КП из 12 обязательных полей

Хороший запрос на коммерческое предложение позволяет сравнить поставщиков по одной базе. Письмо «пришлите цену на трёхдверный холодильник» почти всегда приводит к несопоставимым ответам. Один завод считает стандартную дверь, другой low-e стеклопакет, третий исключает документы и упаковку.

Скопируйте следующие поля в письмо или таблицу.

1. Страна назначения и пункт ввоза

Укажите страну, город, порт, железнодорожную станцию или сухой порт. Примеры: Казахстан, Almaty через Dostyk; Узбекистан, Tashkent; Россия, согласованный терминал; Саудовская Аравия, CIF Jeddah. Этот пункт определяет маршрут, документы и базис Инкотермс.

2. Базис цены

Запросите нужные варианты: EXW Zibo, FOB Циндао, CIF конкретный порт или железнодорожную ставку до станции. Уточните, включены ли экспортная упаковка, местные сборы отправления и страхование. Сравнивать EXW одного поставщика с CIF другого нельзя без выравнивания затрат.

3. Тип шкафа и вместимость

Напишите число дверей, ориентировочный полезный объём, наружные размеры и допустимую ширину. Приложите фото места установки, если проход или ниша ограничены. Для нового SKU лучше задавать диапазон, например 600–800 л, а не выдумывать точный объём без чертежа.

4. Температурный диапазон и продукт

Для напитков часто нужен диапазон около −1…+10 °C, но конкретная уставка зависит от продукта. Пиво, вода, молочная продукция и вино имеют разные режимы. Укажите температуру помещения и ожидаемую частоту открытия двери.

5. Климатический класс

Для Центральной Азии и GCC разумной отправной точкой часто служит класс 4, если торговый зал может достигать 32 °C при 55% RH. Если условия выше, сообщите реальные значения. Не выбирайте класс по стране: кондиционируемый супермаркет и павильон без стабильного охлаждения находятся в разных режимах.

6. Напряжение, частота и вилка

Для Казахстана, Узбекистана, Кыргызстана, России и большинства целевых рынков задаётся 220 В / 50 Гц. Приложите фотографию или стандарт вилки. Если объект имеет нестабильную сеть, обсудите допустимый диапазон напряжения и внешнюю защиту.

7. Хладагент

Укажите R-290 как предпочтение и запросите массу заправки на каждый герметичный контур. Попросите паспорт безопасности, фото шильдика и ссылку на применимый отчёт. Помните о классе A3 и требованиях к сервису.

8. Стеклянная дверь

Зафиксируйте число стёкол, low-e покрытие, подогрев перемычки, само закрывание, замок и направление открывания. Для борьбы с конденсатом важны не только стекло, но и влажность, уплотнение, обдув и частота открытия.

9. Полки, свет и внутренняя отделка

Укажите число полок, нагрузку, шаг перестановки, ценникодержатели и цвет. Для LED задайте цветовую температуру, например 4000 K. Если нужна светящаяся задняя панель, приложите рисунок и опишите равномерность света.

10. Брендинг и языки

Перечислите места логотипа, Pantone, файлы упаковки, языки интерфейса, инструкции и гарантийного талона. Для Казахстана обычно рассматривается русский и казахский. Для GCC указываются арабский и английский.

11. Соответствие и документация для таможни

Назовите EAC, применимые TR TS, CE, EN 60335-2-89:2022, SASO, SABER, G-Mark или национальные требования. Не просите «все сертификаты»: поставщик должен понимать страну, модель и схему. Попросите отдельно указать, что уже есть по платформе, что нужно расширить и кто оплачивает новый файл.

12. Количество, сроки и повторный прогноз

Сообщите количество на SKU, целевую дату готовности, желаемую дату прибытия и прогноз повторного заказа. Например: 48 единиц одной модели в первой партии, затем 48–96 единиц каждые 90 дней при успешном пилоте. Прогноз не является обязательством, но помогает заводу оценить компоненты и цену.

Три обязательных вложения

К запросу приложите референс или эскиз, брендбук с Pantone и список требований импортёра. Если есть план помещения, добавьте размеры, вентиляционные зазоры и расположение розетки. Файлы называйте по модели и версии, а не «final_final2».

В ответе запросите разбивку:

  • цена единицы и валюта;
  • минимальная партия по каждому SKU;
  • стоимость образца и правило зачёта;
  • срок изготовления образца и серии;
  • условия T/T 30/70;
  • стоимость индивидуальной печати;
  • цена и срок документов;
  • упаковка и загрузка контейнера;
  • гарантия 12 месяцев и запасные части;
  • срок действия КП.

Текст письма для закупщика

Тема: Запрос КП на OEM стеклянные витрины для напитков, 48 единиц, Казахстан

Здравствуйте. Просим рассчитать производство холодильных витрин под нашей СТМ. Страна назначения: Казахстан, Almaty. Требуется трёхдверная модель 600–800 л, R-290, класс 4, 220 В / 50 Гц, русские и казахские обозначения, фирменная задняя панель по Pantone и комплект документов для EAC. Первая партия: 48 единиц одного SKU. Желаемый базис: железнодорожная поставка до Almaty и альтернативно FOB Циндао.

Просим указать минимальную партию, цену образца, срок образца, срок серии, график T/T 30/70, перечень доступных протоколов, стоимость сертификационных работ, упаковку, количество в контейнере и гарантию 12 месяцев. Референс, брендбук и требования импортёра приложены.

Получить PDF-шаблон запроса КП: напишите в Telegram @yichuhui_export или на [email protected]. Если Telegram не подтверждён вашей корпоративной политикой, используйте формулировку «связаться с менеджером» через сайт yichuhui-cooling.com.

9. Часто задаваемые вопросы

Как запустить СТМ холодильных витрин для напитков с нуля?

Начните с одной готовой ODM-платформы и одного SKU. Задайте вместимость, R-290, климатический класс, 220 В / 50 Гц, языки и страну ввоза. Разошлите одинаковый запрос КП двум или трём заводам, сравните не только цену, но и документы, срок образца, QC и сервис.

Закажите тестовый образец у финального кандидата, проведите приёмку и подпишите форму эталона. После этого перечисляйте 30% и запускайте серию. Такой порядок дешевле полной разработки и позволяет проверить спрос до расширения линейки.

Какова минимальная партия OEM-витрин из Китая?

Единой цифры нет. Минимальная партия зависит от платформы, числа SKU, цвета, печати, упаковки, компонентов и документов. Для одной каталожной модели с логотипом порог обычно ниже, чем для нескольких цветов с разными панелями и интерфейсами.

Запрашивайте МинПарт одновременно с ценой полного контейнера. Попросите объяснить ограничивающий компонент. Если минимум связан с тиражом печати, возможно объединить панели; если с компрессором, потребуется другой прогноз закупки.

Сколько занимает OEM-производство холодильного шкафа?

Для существующей платформы ориентир кейса составляет до 9 дней на платный образец, 28 дней на 48 серийных единиц и 18 дней на железнодорожный маршрут Zibo–Almaty. Полный цикл с приёмкой и вводом уложился в 11 недель.

Новая конструкция, пресс-форма, несколько SKU или дополнительное испытание добавляют время. Завод должен показать календарь по этапам, а не одну дату «готово примерно через месяц».

Может ли завод нанести наш логотип на дверь и упаковку?

Да. Логотип размещают на верхней панели, стойках, заднем фоне, боковинах и упаковке. Покупатель передаёт векторный файл, Pantone, размеры и правила свободного поля. Завод выпускает макет и цветопробу до серийной печати.

Проверьте, кому принадлежат печатные файлы и можно ли использовать фотографии готового шкафа. Торговая марка остаётся собственностью заказчика; это следует записать в договоре.

Какие документы нужны для импорта в Казахстан?

Для товара, подпадающего под требования ЕАЭС, нужен документ о соответствии применимым техническим регламентам и корректная маркировка EAC. В доказательную базу могут входить протоколы, техническое описание, инструкция на русском, данные R-290 и материалы изготовителя.

Также нужны контрактные, платёжные, коммерческие и транспортные документы для таможни. Конкретный перечень подтверждают импортёр, брокер и аккредитованный орган до отгрузки.

Заменяет ли CE сертификат EAC?

Нет. CE относится к правилам вывода товара на рынок ЕЭЗ. EAC подтверждает выполнение применимых требований ЕАЭС. Отчёт EN 60335-2-89:2022 может использоваться как техническое доказательство, но знак CE сам по себе не заменяет декларацию или сертификат EAC.

Проверьте, что модель в отчёте совпадает с заказываемой конфигурацией. Изменение хладагента, напряжения или конструкции двери может потребовать дополнительной оценки.

Какие файлы нужны для Саудовской Аравии и GCC?

Для Саудовской Аравии импортёр работает через SABER и получает требуемые документы на продукцию и партию через одобренный орган. Отдельно проверяются требования SASO, энергоэффективность, арабская маркировка и регистрация модели.

Для других стран GCC применяются общие либо национальные схемы, включая G-Mark там, где он относится к категории. Стоимость и срок зависят от SKU, страны и уже имеющихся испытаний.

Возвращается ли стоимость образца после серийного заказа?

Это договорное условие. Некоторые OEM-поставщики засчитывают стоимость образца после заказа согласованного объёма, другие не включают авиадоставку или индивидуальную оснастку. Получите правило письменно до платежа.

Укажите порог количества, дату зачёта, валюту и способ отражения в счёте. Не полагайтесь на фразу менеджера в голосовом сообщении.

Можно ли заказать 220 В / 50 Гц для Центральной Азии?

Да, такая конфигурация типична для Казахстана, Узбекистана, Кыргызстана, Таджикистана, Туркменистана, России и Беларуси. Тем не менее напряжение, частоту и вилку нужно явно включить в запрос КП и спецификацию.

Для объектов со слабой сетью запросите допустимый диапазон и рекомендации по защите. Завод не может оценить качество электроснабжения конкретной торговой точки без данных покупателя.

Что лучше для первого запуска: собственная конструкция или СТМ?

Для проверки рынка обычно выгоднее СТМ или ODM на готовой платформе. Покупатель быстрее получает образец, использует существующие испытания и не оплачивает полный цикл новой разработки. Уникальность создаётся цветом, светом, панелью, дверью и сервисом.

Полный OEM оправдан, когда есть инженерная спецификация, защищаемое отличие и объём, который окупает разработку. Переходить к нему можно после того, как первый SKU доказал спрос.

Заключение

Запуск СТМ холодильных витрин из Китая не обязан превращаться в полугодовой проект. Для готовой платформы путь укладывается в 11 недель, когда покупатель отправляет полный запрос КП, оплачивает тестовый образец, утверждает его как эталон, запускает документы параллельно производству и принимает партию до платежа 70%.

Главные решения принимаются до аванса. Зафиксируйте R-290 и его класс A3, климатический режим, 220 В / 50 Гц, стеклянную дверь, языки, Pantone, гарантию 12 месяцев и комплект документов. Для Казахстана, России и Беларуси отделяйте EAC от CE; для Узбекистана, Таджикистана и Туркменистана проверяйте национальные процедуры; для GCC заранее запускайте SASO, SABER и арабскую маркировку.

Кейс Aigerim показывает достижимый ориентир: 48 единиц, 11 недель, +28% GMV и 18 месяцев окупаемости. Это не универсальная гарантия продаж, а доказательство ценности точной спецификации и синхронной работы завода, импортёра и логистики.

Следующий шаг: получите PDF-шаблон запроса КП, заполните 12 полей и отправьте их инженеру Yichuhui. Ответ по готовой конфигурации можно подготовить в течение 48 часов после получения всех исходных данных.

Получить PDF-шаблон запроса КП

Telegram: @yichuhui_export
Email: [email protected]
Web: yichuhui-cooling.com
Для клиентов GCC по отдельному запросу доступен WhatsApp; для русскоязычной переписки используйте Telegram или email.

Дополнительно изучите методику OEM/ODM для брендов СТМ и линейку воздушно-охлаждаемых витрин для напитков.

+86-189-5337-3586
